官方确认违规正研究处理 怀来一风电项目未批先建 监管缺位引质疑
2026 年 3 月,河北省张家口市怀来县一风电项目被曝出未批先建问题,该项目建设工程设计方案仍在政府批前公示阶段,实际却早已开工建设且基本完工,还完成了首期机组并网发电。目前当地官方已确认项目存在未批先建行为,正在研究处理方案,而项目开工近一年未被当地监管查处的情况,也引发了监管职能缺位的质疑。
此次涉事的风电项目位于怀来县桑园镇,由怀来盛世绿色风电新能源科技有限公司建设,涉及 21 宗地块,总用地面积 21997.05 平方米。怀来县政府于 2026 年 3 月 9 日才发布该项目设计方案的批前公示,公示期至 3 月 19 日,但当地村民证实,该项目早在 2024 年入秋后就已动工,目前现场风塔已建成,升压站基础施工完成且处于扫尾阶段,部分风力发电设施甚至已开始运转。

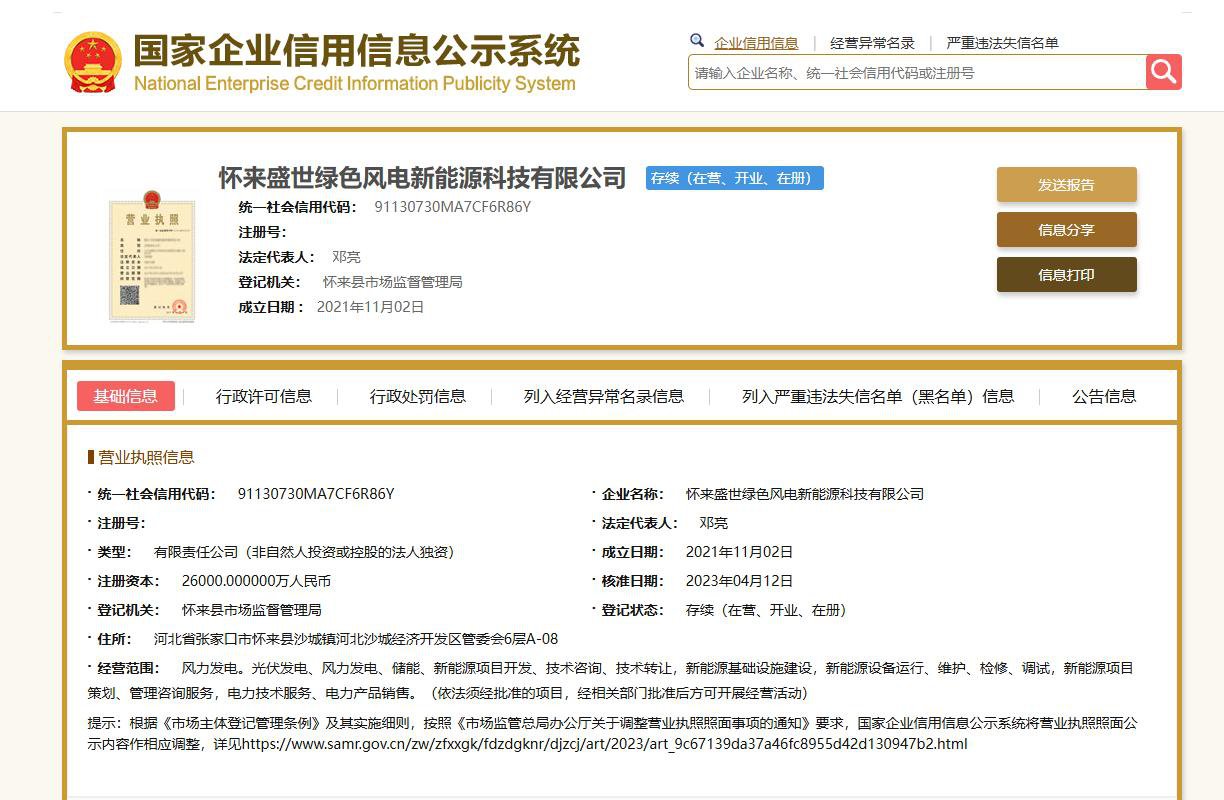

国家企业信用信息公示系统显示,怀来盛世绿色风电新能源科技有限公司成立日期为2021年11月2日,法定代表人为邓亮,经营范围包括风力发电、光伏发电、风力发电、储能、新能源项目开发等。住所为河北省张家口市怀来县沙城镇河北沙城经济开发区管委会6层A-08。
据悉,涉事企业曾在 2024年11月先后取得两块土地的使用权,总面积与项目公示的 21 宗地面积及位置相吻合,但项目始终未取得建设工程规划许可证,按照审批程序,根本不具备开工条件,属于典型的未批先建。该项目在 2025 年 3 月完成了首期机组并网发电,施工全程脱离监管,业内人士表示,这一情况或导致项目存在工程质量和安全隐患。
针对该问题,怀来县自然资源和规划局相关工作人员回应称,项目的未批先建行为在 2025 年 9 月已被河北省卫片执法发现,目前县政府正在专项开会研究处理方案,暂未出台具体结果。工作人员还表示,企业未办齐手续便开工,是因为错误解读了张家口市营商环境优化提升审批相关方案,误以为无需办理任何手续即可开工,目前当地自然资源和规划局已向企业下发整改通知书。
值得关注的是,该项目从 2024 年秋开工,到 2025 年 9 月被省级部门发现违规,近一年时间里当地监管部门均未查处,监管职能被指缺位虚化。根据国家能源局相关规定,风电项目开工前需办理齐全手续,且首次质量监督检查应在基础施工前完成,而涉事项目在核心许可证缺失的情况下完成施工并网,相关规定未得到落实。
业内人士指出,工程施工脱离监管易导致质量管理失控,涉事企业不仅可能面临高额罚款、项目停工,若引发安全事故还可能承担刑事责任;而如果政府职能部门因监管不力导致项目存在安全隐患,相关部门及工作人员也可能承担行政责任。涉事企业相关负责人则坦言,目前正配合当地政府职能部门进行整改,并补办相关手续。
法律专家指出,风电项目作为固定资产投资类工程,其规划许可、质量监督等手续属于法定强制要求,即便已并网发电,仍需补办手续并接受质量追溯检测,若存在结构安全隐患,可能面临拆除重建风险。
在 “双碳” 目标推动下,张家口市风电产业正加速发展,但此次事件也暴露了部分企业 “重速度、轻合规” 的倾向。业内人士呼吁,企业应建立 “合规前置” 机制,地方政府需平衡营商环境优化与监管责任落实,通过建立项目审批预警系统、推行 “政策解读 + 项目辅导” 模式,实现绿色发展与依法建设的良性互动。
